榆林新材料集团铝业分公司10千伏铝合金配电室送电成功

发布时间:2024-11-05 15:46|栏目: 基层要闻 |浏览次数: |作者: 屈林军|来源:铝业分公司

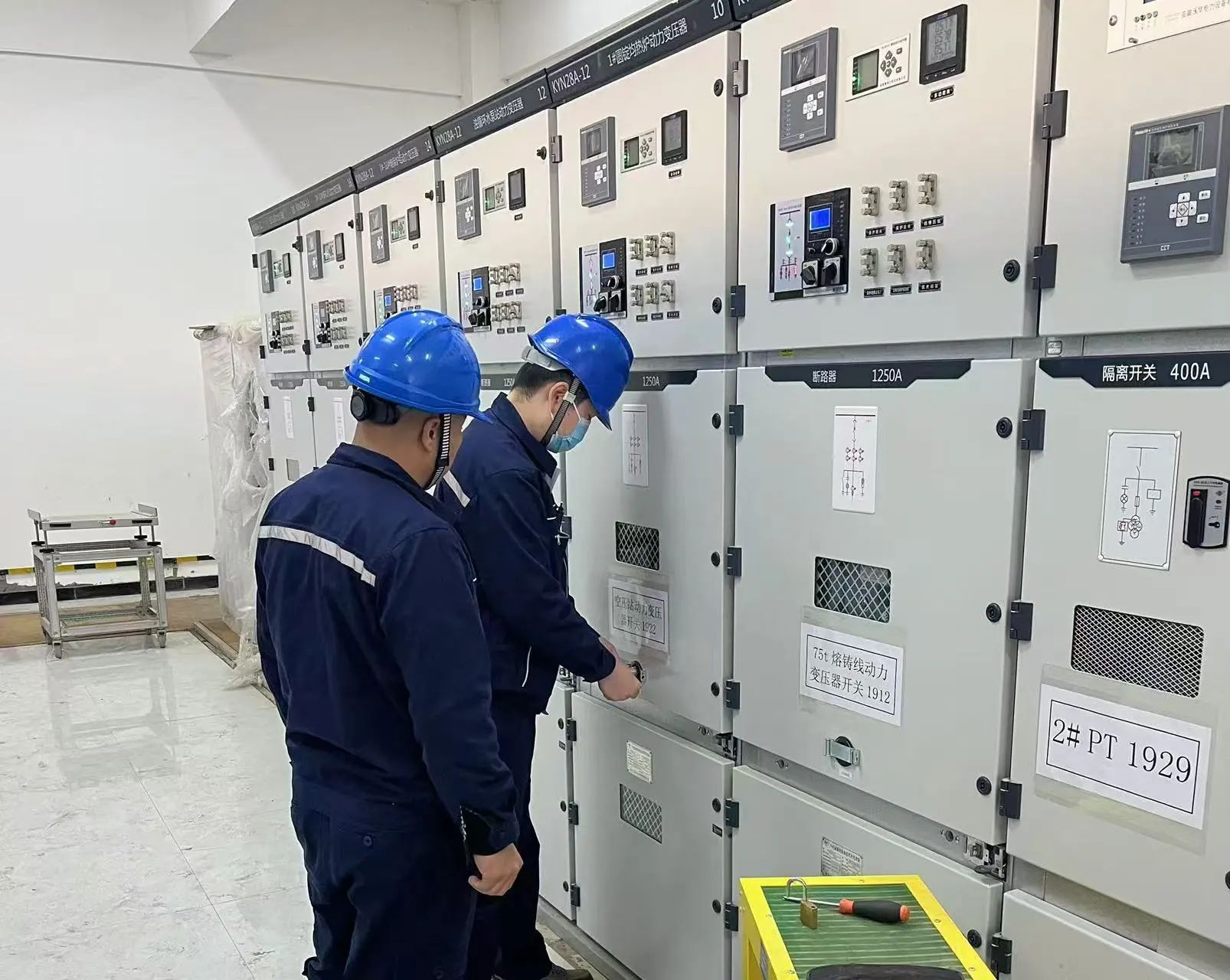

近期,榆林新材料集团铝业分公司供电车间对220千伏/10千伏供电系统新增的3号动力变压器及新建10千伏铝合金配电室送电成功。此次送电一方面提高了供电系统的可靠性、安全性,实现了主变压器经济运行负载率,达到较好的节能效果;另一方面也为铝产业下游延链项目保供电夯实基础。


自9月25日起,该项目各项试验均合格且具备受电条件。正式进入安装阶段后,车间以抓安全、保质量、促进度为关键,确保项目如期完成重要节点。
在送电阶段,车间与外委单位编制送电方案,积极开展送电方案研讨、电力施工安装调试等工作,全面摸清情况,细化实施方案。同时针对送电过程中可能发生的异常情况做好事故预案,按照安全操作规程准备好操作票,进行二次验收,确保各项送电指标合格,为成功送电奠定坚实基础。
配电室送电成功后,由于项目现场配电室外围施工方土建工作还在进行,存在电缆悬空、土方未回填等现象,车间在做好临时安全措施,保障安全的前提下,进行了10千伏铝合金配35吨熔铸线动力变压器5次冲击试验,并于10月下旬完成了10千伏铝合金配35吨熔铸线动力变压器24小时空载试验,为后期铝合金项目正式供电做好准备。
此次送电任务圆满成功,为铝合金项目试车创造了条件。现220 千伏/10 千伏供电系统改造己进入收尾阶段,下一步,榆林新材料集团铝业分公司供电车间将继续狠抓落实保安全、促进度,保障改造项目平稳落地,如期竣工。
