人心齐 泰山移——煤业公司机电队更换主通风机风叶工作纪实

发布时间:2024-09-04 09:58|栏目: 基层要闻 |浏览次数: |作者: 董探军|来源:煤业公司

近年来,随着井下工作面的不断延伸,对矿井通风量需求不断增大,为满足矿井中远期安全生产需求,提升井下通风安全质量,保障生产平稳运行,榆林新材料集团煤业公司决定更换主通风机风叶。本次工作由机电队综合检修班负责。

作业前,机电队组织工作人员学习了《陕西有色榆林煤业有限公司1#主通风机更换风叶安全技术措施》,对措施重点事项进行了强调,对全员进行安全交底,进行安全风险辨识,并将工作组分为电工组、焊工组和后备组。各工作组对标安全技术措施,提前检查工具和材料是否齐全,并办理了《高压停送电许可证》等特种作业手续。


一切准备就绪后,302盘区主通风机风叶更换工作正式拉开序幕……

6:30,机电队队干和综合检修班抵达302盘区风井场地。机电队队长宋阿林根据工作需求,现场分配了各岗位工作人员,并确认工具和材料全部到位。


7:00,工作组向调度信息中心申请停止1#主通风机供电。接到停电指令后,值班员严格按照高压停送电制度进行操作。

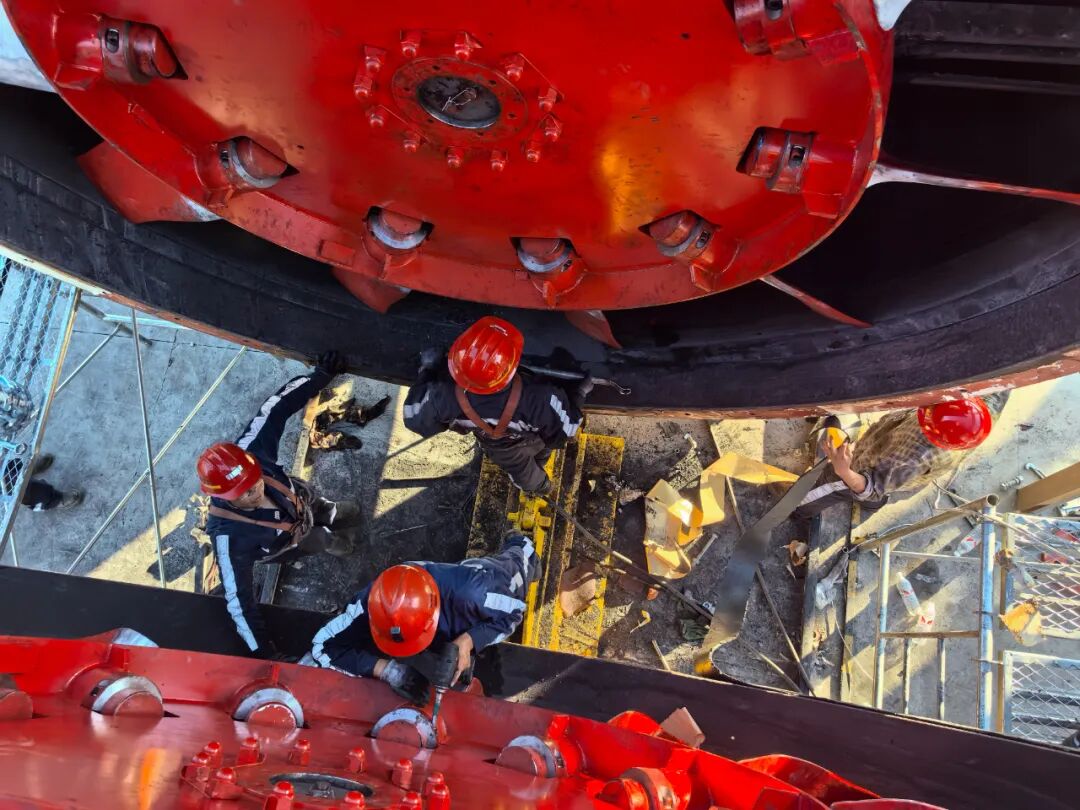

7:30,确认设备无电后,现场工作人员开始拆除旧风叶。

9:40,螺栓拆除完毕。焊工组启动风机液压推拉装置,风机前后级电机缓缓分离。

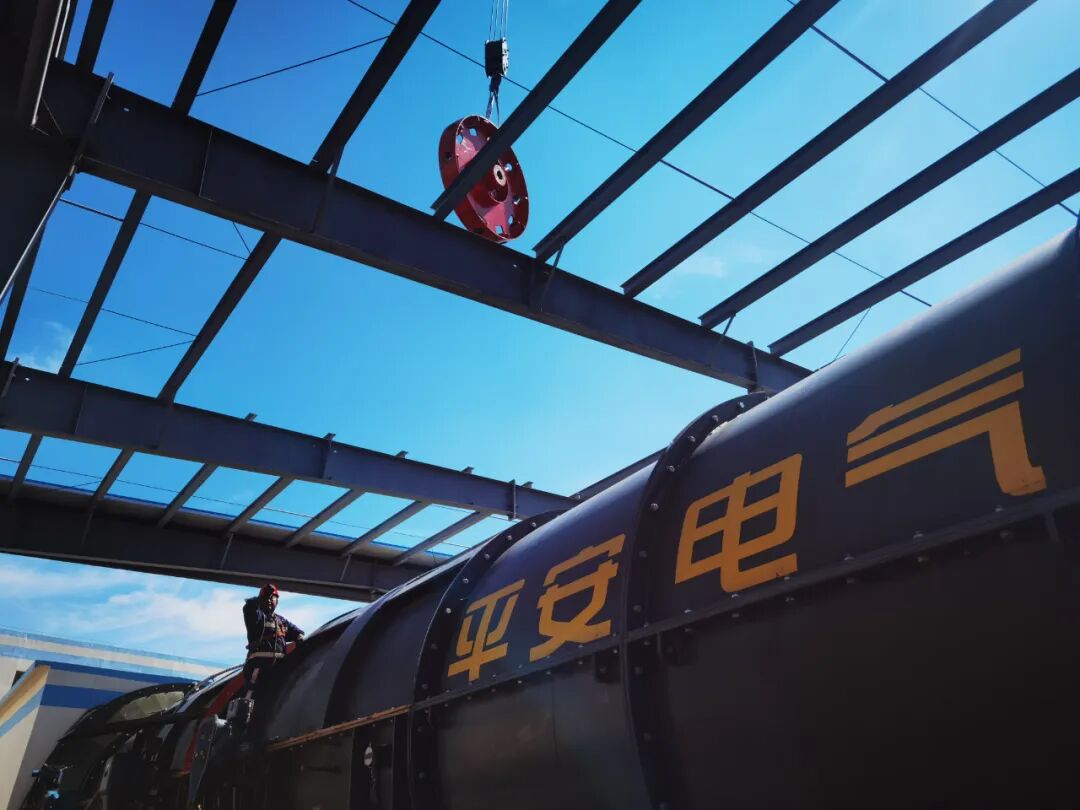

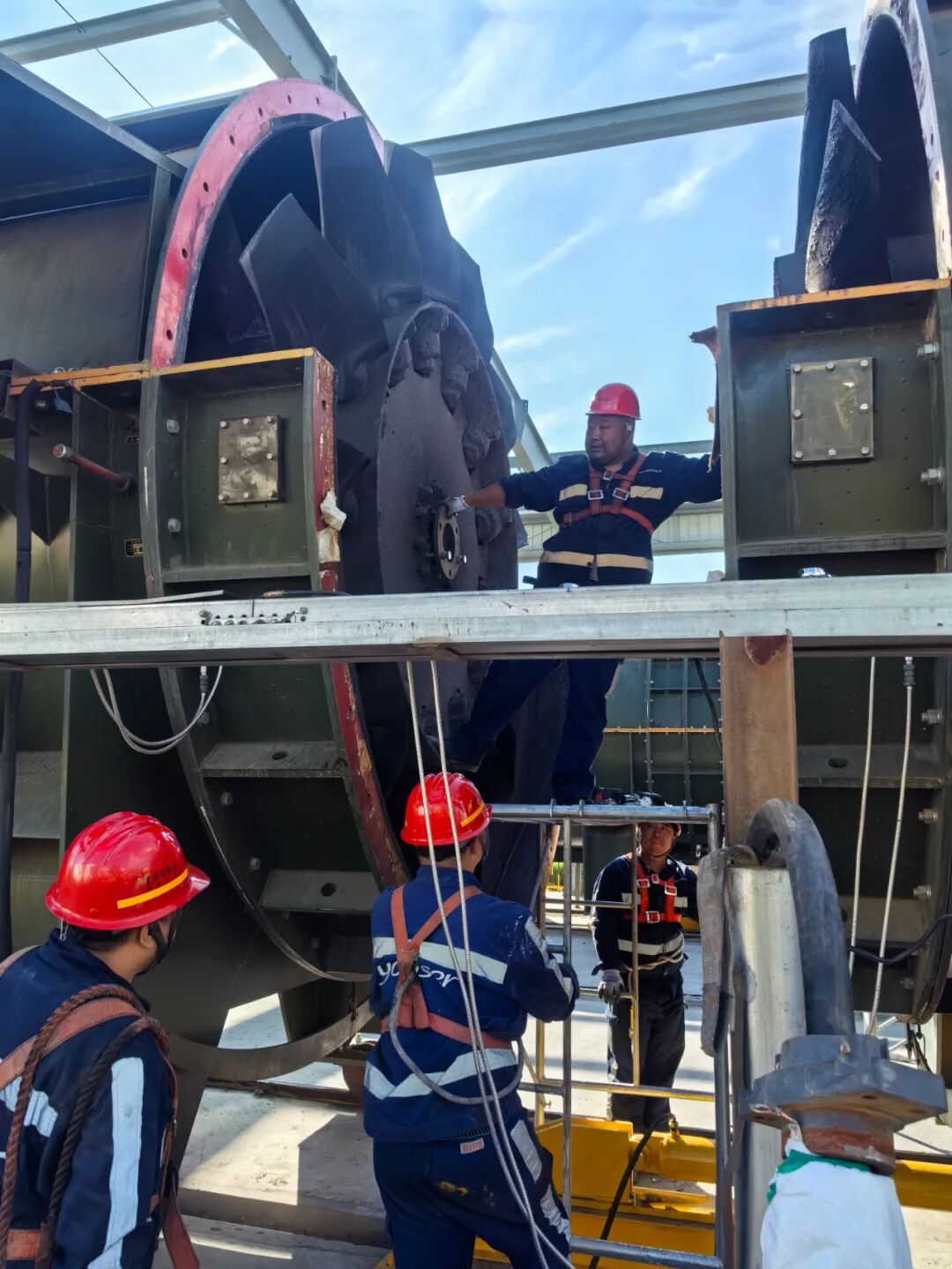

10:10,进入起吊作业。吊车将旧的风叶盖板和风叶吊离。工作人员安装了新叶轮。

12:08,午饭时间。作业人员交替用餐,保障工作进度。

17:09,风叶安装完毕。工作人员积极配合厂家技术人员,对风叶角度、方向和间隙进行校准。


18.06,工作人员交替用餐,并继续安装风叶盖板,恢复刹车装置和电机接线。

19:30,更换风叶工作全部完成。工作组向调度信息中心申请恢复1#通风机供电。接到送电指令后,值班员严格按照高压停送电制度,恢复了1#主通风机的供电。

19:45,工作人员启动1#通风机。设备在低频率试运行10分钟,各监测数据处于正常范围。这标志着持续了14个小时的通风机风叶更换工作圆满完成。

“人心齐,泰山移。”14个小时的高强度作业,充分展示了榆林新材料集团煤业公司机电队职工的敬业精神,体现出煤矿一线职工团结协作,众志成城,能打胜仗的决心,为榆林新材料集团的高质量发展奠定了扎实基础。
